성형 공정 생산 스케줄의 작성

당사는 플라스틱 성형을 하고 있습니다. 성형기는 열 몇 대 있습니다. 금형은 수백 종류 있습니다. 생산 스케줄을 짜는데 있어서, 금형이 사용가능 ・ 불가능인가를 판단하는 것이 불가결 합니다. 그렇지 않으면 현장에서 실행 가능한 생산 스케줄을 짤 수 없습니다. 그러나, 금형은 종류가 상당히 많을 뿐만 아니라, 수리 중이어서 사용 할 수 없는 제약도 생기게 됩니다. 금형을 고려한 생산 스케줄을 세울 수 있는 방법을 알려 주십시오.

생산 스케줄 소프트에 의한 시뮬레이션을 최대한 활용하라

질문 내용과 같이, 생산 스케줄 상 버틀네크가 성형기와 프레스기와 같이 제조에 있어서 주가 되는 자원(주자원)에 있는 것이 아니라, ,금형과 치구 작업자와 같은 부차적인 자원 (부자원)이 네크가 되는 경우도 자주 있어 , 생산 스케줄 작성이 어렵게 된다.

특히 금형은, 1품목에 1개 밖에 없는 경우가 많고, 생산 스케줄은 그 품목의 성형과 동시에 2군데서 사용할 수 없는 제약을 받게 된다. 일반적으로는 1품목에 n개의 금형이 존재 한다거나, 복수 종류의 금형(부자원) 이 동시에 필요해 지는 경우도 있다. 때문에, 생산스케줄의 제약조건이 복잡해지면 복잡해 질수록 사람 머리로 제약 조건을 만족하도록 생각하는 것은 불가능해 진다.

위와 같은 제약조건도, 생산 스케줄 소프트에 설정하여 시뮬레이션 하는 것이 가능하다.

우선, 금형을 사용하는 성형공정을 설정해 (그림1),

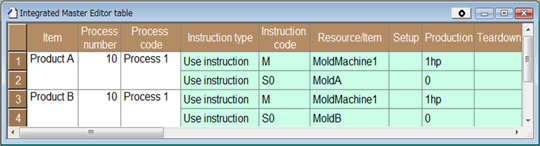

improve05_01.jpg그림1 생산 스케줄을 위해 마스터데이터 등록. 제품A는 성형기1과 금형A를 동시해 사용, 제품B는 성형기1과 금형B를 동시에 지정. 이 설정으로, 금형 스케줄을 고려한 생산 스케줄이 작성된다.

오더를 등록하고(그림 2),

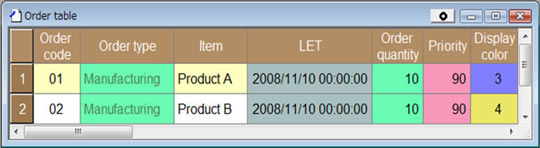

improve05_02.jpg그림2 오더의 등록. 제품A와 제품B의 제조 오더를 등록.

생산 스케줄 소프트로 시뮬레이션 하면, 그림3과 같은 결과가 된다.

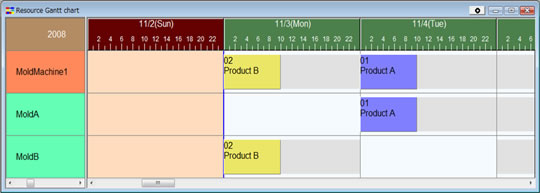

improve05_03.jpg그림3 생산 스케줄 결과. 금형A는 9월1일의 메인트넌서로 인해 스케줄이 불가능 금형B는 9월2에 메인트넌스로 스케줄이 불가능 한 상태 임을 켈린더에 지정해 생산 스케줄 했다. 제품A의 제조는 11월 5일에 불가능 하므로, 11월 6일에 스케줄 된다. 제품B의 제조는 11월6일에 불가능 하므로, 11월 5일에 스케줄 된다. 이렇게 금형 스케줄도 고려해서 성형기의 생산 스케줄을 작성 할 수 있다.

스케줄 결과를 보면, 금형이 비어 있지 않으므로 성형기가 비어 있어도 제조 할 수 없는 것을 알 수 있다. 다음은, 데이터 설정을 증가 시켜 가면 실제 운용에 가까운 생산 스케줄 결과를 유도해 낼 수 있다.

이후, 제조 방법이 다른 새로운 품목이 출현해도 설정을 변경 하기만 하면 문제가 해결되어 버리게 되는데 이것도, 생산 스케줄 소프트에 의한 시뮬레이션을 사용하는 이점이다.

귀사의 문제에 , 생산 스케줄 소프트를 사용해, 실 데이터를 등록해 실제로 시뮬레이션 해보는 것이 문제 해결의 실마리가 된다고 생각한다.
